Soft Cooler Production Lead Time Ipinaliwanag

"Ang produksyon ay 30 hanggang 45 araw" ang sagot na nakukuha ng karamihan sa mga mamimili, at ito ay totoo — ngunit inilalarawan lamang nito ang gitna ng timeline. Kasama sa realidad ng order-to-warehouse ang sampling, mga pag-ikot ng rebisyon, pagpasok ng materyal, inspeksyon, kargamento sa karagatan at customs clearance, at ang mga pagkaantala na sumisira sa mga petsa ng paglulunsad ay halos hindi mangyayari sa linya ng produksyon. Nangyayari ang mga ito bago ito, sa mga pag-apruba at materyales. Hinahati ng gabay na ito ang buong timeline sa mga tunay na bahagi nito, ipinapakita kung saan talaga nawawala ang oras, at ipinapaliwanag kung paano i-compress ang isang iskedyul nang hindi nalalapat ang physics. Sinipi ng Sealock (YiFuLong Outdoor Gear Co., Ltd.) ang 7–15 araw na sampling at 30–45 araw na produksyon, at ipinapaliwanag nito kung ano ang nasa paligid ng mga numerong iyon.


Ano ang Dapat Ibig Sabihin ng "Lead Time".

Tukuyin ito nang maayos o magplano ka laban sa maling numero. Sa mahigpit na kahulugan, ang ;lead time ay tumutukoy sa kabuuang tagal mula sa pag-apruba ng purchase-order hanggang sa mga natapos na damit na umaalis sa factory gate. Ngunit ang bilang na talagang kailangan ng isang tatak ay mas malawak: ;ang kabuuang lumipas na oras mula sa paglalagay ng order sa produksyon hanggang sa pagtanggap ng mga natapos na produkto na handang ibenta, sumasaklaw sa ;sampling, angkop at huling pag-apruba; tela at trim sourcing at papasok sa pabrika; bulk cutting, pananahi at pagtatapos; kontrol sa kalidad at pag-iimpake; kargamento, customs clearance at papasok sa bodega.

Ang lead time ng factory at ang iyong lead time ay magkaibang numero. Magplano sa pangalawa.

Ang Paghahanap na Dapat Magbago Kung Paano Mo Nagpaplano

Ito ang pinakakapaki-pakinabang na bagay sa pananaliksik, at sumasalungat ito kung saan itinuon ng karamihan sa mga mamimili ang kanilang presyon: ;karamihan sa mga tatak ay nawawalan ng oras bago magsimula ang pananahi — ang pagkakaroon ng materyal at mga pag-apruba ay ang karaniwang bottleneck, at ang mga pagkaantala sa tela ay ang pinakamahirap na bawiin dahil walang maaaring magsimula sa ibaba ng agos nang walang yardage sa cutting table. Ang isang late na pag-apruba ng kulay o isang out-of-stock na tela nang maaga sa mga kaskad sa bawat susunod na yugto.

Binibigyang-bilang ito ng isang tagagawa: ;Ang pagkukunan ng tela at pagtitina ay nagkakahalaga ng 45% hanggang 55% ng mga pagkaantala sa mga unang order. Halos kalahati ng panganib sa pagkaantala sa unang order ay nasa isang yugto na itinuturing ng karamihan sa mga mamimili bilang administratibo.

Ang konklusyon ay direktang sumusunod: ;ang maaasahang paraan upang maprotektahan ang petsa ng paglulunsad ay ang pag-lock ng tela at pag-apruba nang maaga, hindi upang i-compress ang produksyon sa ibang pagkakataon. Ang paghabol sa pabrika sa ika-anim na linggo ay hindi binabawi ang oras na nawala sa unang linggo.

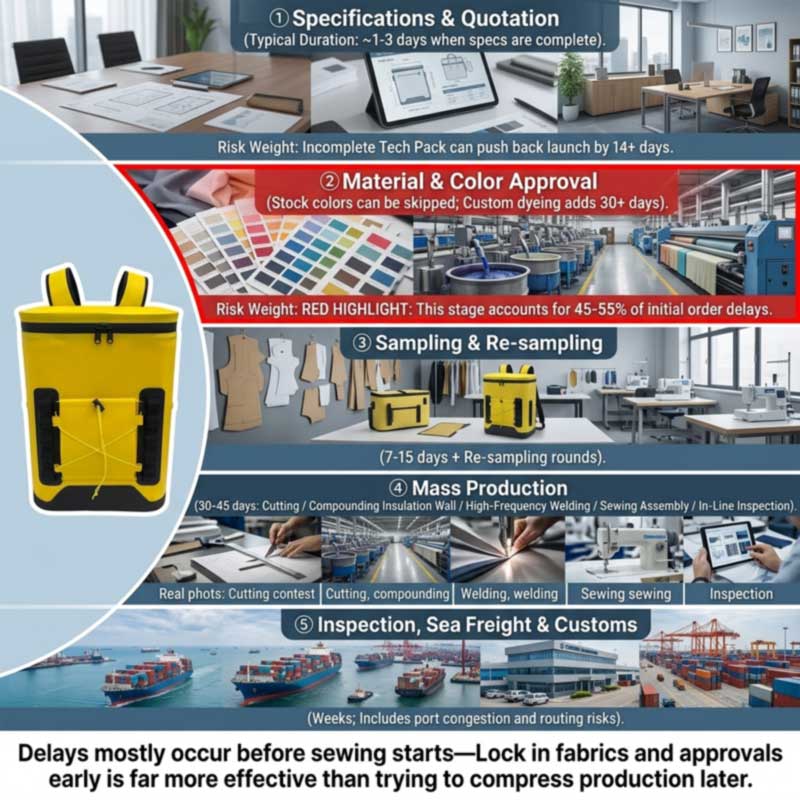

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Yugto sa Yugto

1. Pagtutukoy at panipi

Mabilis kapag kumpleto na ang brief: inilalagay ng mga benchmark ang ;tech-pack review at quotation sa humigit-kumulang 1–3 araw kapag kumpleto na ang mga detalye. Mabagal kapag hindi — ;Ang mga hindi kumpletong tech pack ay isang pangunahing sanhi ng alitan, kadalasang nagdaragdag ng 14 o higit pang mga araw sa petsa ng pagsisimula ng isang proyekto, dahil ang isang pabrika ay hindi makakapag-quote nang tumpak o makakapagputol ng tela nang walang tumpak na mga sukat, mga detalye ng tahi at isang bill ng mga materyales.

Para sa isang cooler, ang ibig sabihin ng "kumpleto" ay pagbibigay ng pangalan: shell material at denier, uri ng insulation at kapal ng pader, liner na materyal at pagsunod sa merkado, uri ng pagsasara at antas ng seal, kapasidad at mga panloob na dimensyon na may mga tolerance, hardware, harness, paraan ng pagba-brand at packaging.

2. Mga materyales at pag-apruba ng kulay — ang tunay na bottleneck

Ang mga benchmark ay nagmumungkahi ng ;3–7 araw para sa pagpili ng tela at swatch sa ilang mga programa, ngunit ang mga custom na kulay, pagtitina o mga espesyal na materyales ay maaaring mas tumagal — at ang "mas mahaba" ay maaaring maging malaki: ;kung ang isang brand ay humiling ng mga custom-dyed na tela o espesyal na mga trim, ang timeline ay maaaring umabot ng 30 araw o higit pa.

Ang malambot na cooler ay may mas maraming materyal na stream kaysa sa isang damit: shell fabric, closed-cell foam, food-grade liner film, airtight o waterproof na mga zipper, buckles, webbing at mga label. Ang bawat isa ay may sarili nitong inbound lead time, at ang pinakamabagal ay nagtatakda ng petsa ng pagsisimula. Ang mga hardware at trim ay nararapat sa partikular na atensyon, dahil ang mga ito ay maliit, mura at nakagawiang nakalimutan — ngunit kahit na handa na ang tela at paggawa, ang isang nawawalang functional o branded na bahagi ay maaaring pumigil sa pagsisimula ng produksyon.

3. Sampling at mga rebisyon

Sinipi ng Sealock ang 7–15 araw para sa mga sample, mas mahaba para sa ground-up development kung saan dapat unang i-engineered ang mga pattern at welding tooling. Ang variable ay hindi ang paggawa; ito ang bilang ng mga round — at ang mga round ay hinihimok ng maikling kalidad at bilis ng feedback. ;Ang mga pagkaantala sa feedback mula sa mga mamimili o hindi malinaw na mga detalye ay nagpapahaba sa sample na timeline ng pag-apruba, at ang isang inirerekomendang disiplina ay ;isang 48-oras na panuntunan para sa mga sample na pagbabago upang matiyak na hindi mawawala ang momentum.

4. Bulk production — 30 hanggang 45 araw

Ano ang aktwal na nangyayari sa loob ng window na iyon, para sa isang welded cooler: cutting shell, foam at liner; laminating ang insulated na pader; high-frequency welding ang katawan, base at pagsasara; pananahi ng harness, pockets, webbing at trim; pagpupulong at hardware; in-line na inspeksyon sa kabuuan; pagtatapos at pag-iimpake.

Dapat tandaan para sa pag-iskedyul: maraming mas cool na build ang dumaandalawang magkaibang linya ng produksyon— ang high-frequency welding line at ang pananahi. Sa Sealock nakaupo ang mga ito sa magkakahiwalay na kuwarto sa parehong palapag, at ang sewn construction ay isang pangunahing kakayahan sa loob ng bahay sa halip na isang outsourced na hakbang. Ang isang build na gumagamit ng pareho ay isang bahagyang mas mahabang panloob na ruta kaysa sa isang welded-only o sewn-only na produkto, na isang dahilan kung bakit ang pagiging kumplikado ay nakakaapekto sa window ng produksyon. Ang buong sequence ay nasaPaano Ginagawa ang Soft Cooler Backpacks.

5. Inspeksyon

I-book ito sa humigit-kumulang 80% na pagkumpleto upang may oras upang muling magtrabaho. Sa isang cooler, maglaan ng oras para sa partikular na pagsubok sa tubig, at tandaan na ang pagbabayad ng balanse ay karaniwang nakatali sa isang naipasa na inspeksyon. Tingnan moSoft Cooler Quality Inspection Bago Ipadala.

6. Freight at clearance

Ang mga mamimili sa entablado ay kadalasang ganap na tinanggal. Ang pagbibiyahe ng karagatan at ang clearance ng patutunguhan ay nagdaragdag ng mga linggo, at nalantad ito sa pagkagambala sa labas ng kontrol ng sinuman: ;pagsisikip ng port, mga pagkagambala sa ruta, customs o geopolitical na mga kaganapan ay maaaring pahabain pa ang mga window na ito, kaya mahalaga ang isang buffer ng paghahatid. Ang mga kamakailang kundisyon sa pagruruta ay naglalarawan ng sukat — binanggit ng isang tagagawa ang mga carrier na nag-rerouting sa paligid ng Cape of Good Hope na lumilikha ng isang awtomatikong pagkaantala ng 10 hanggang 14 na araw para sa mga pagpapadala sa Europe. Ang mga cooler ay napakalaki din at sinisingil ng volume, na mahalaga para sa gastos nang higit sa oras; tingnan moWholesale Cooler Backpack Manufacturer: Bulk Presyo at Mga Tuntunin ng FOB.

Ang Mga Karaniwang Dahilan ng Pagkaantala

Dahilan Karaniwang epekto Pag-iwas
Hindi kumpletong tech pack 14+ na araw ang idinagdag bago magsimula Tukuyin ang mga materyales, sukat, pagpapaubaya, pagsasara at pagsunod sa harap
Custom na kulay / custom na materyal 30+ araw; ~Narito ang kalahati ng panganib sa pagkaantala sa unang order Gumamit ng mga kulay ng stock para sa unang order, o simulan kaagad ang lab dips
Mabagal na feedback ng mamimili Pinapalawak ang bawat pag-ikot ng sampling Nag-iisang gumagawa ng desisyon; 48-oras na panuntunan sa pagtugon
Mga pagbabago sa disenyo sa kalagitnaan ng proseso Araw hanggang linggo; maaaring magpawalang-bisa ng tinina na tela I-lock ang disenyo at base ng materyal nang maaga; ituring ang mga pagbabago bilang mga bagong item
Mga nawawalang trim o hardware Bina-block ang paglo-load ng linya nang buo Mag-order ng mga trim nang maaga; kumpirmahin ang mga papasok na petsa bago mag-load ng linya
Pambansang pista opisyal Mga Linggo — Ang Spring Festival ay isang maraming linggong pagkagambala Mag-order bago ang paghina; tingnan ang gabay ng China
Nabigong inspeksyon / muling gawain Araw hanggang linggo Ang malinaw na mga kahulugan ng depekto at gintong sample ay sumang-ayon sa pre-production
Kargamento at kaugalian Linggo, variable Bumuo ng buffer; huwag magplano sa pinakamababang pagbibiyahe

Dalawa sa mga ito ang nararapat na bigyang-diin. Ang mga pagbabago sa kalagitnaan ng proseso ay mahal sa oras pati na rin sa pera: ;muling pag-skewing ng mga kulay, muling pagniniting ng mga panel o muling pagdidisenyo pagkatapos makulayan na ang tela ay nagdaragdag ng mga araw o linggo — i-lock nang maaga ang mga elemento ng disenyo at base ng tela, at ituring ang mga malalaking pagbabago bilang mga bagong code ng item na may sariling mga inaasahan sa oras ng tingga. At ang mga pista opisyal ay hindi isang talababa: ;ang mga pambansang pista opisyal sa mga bansa ng produksyon ay nangangailangan ng alinman sa advanced na pag-order o dagdag na built-in na buffer time. Para sa mga cooler bag, na ang window ng pag-order ay makikita sa panahon ng Spring Festival, isa itong first-order planning constraint — tingnanSoft Cooler Manufacturer sa China: Kumpletong OEM Guide.

Paano Talagang I-compress ang isang Timeline

Mga lever na gumagana, halos sa pagkakasunud-sunod ng pagiging epektibo:

  1. Pumili ng mga stock na materyales at mga kulay ng stock.Inaalis nito ang nag-iisang pinakamalaking pinagmulan ng pagkaantala sa unang pagkakasunud-sunod — walang lab dip cycle, walang dye lot wait.
  2. Magsumite ng kumpletong detalye.Ginagawang 1-3 araw na panipi ang isang 14 na araw na pagtuklas ng loop ng isang handa sa produksyon.
  3. Paunang aprubahan ang mga pangunahing materyales para sa mga umuulit na programa.Ang karaniwang payo ay ;paunang pag-apruba sa mga pangunahing tela upang laktawan ang mga umuulit na pagbabawas sa lab — ang pangalawang order sa isang aprubadong materyal ay materyal na mas mabilis kaysa sa una.
  4. Pagsama-samahin ang feedback at magpasya nang mabilis.Isang tagagawa ng desisyon, isang pinagsama-samang tugon, isang nakapirming turnaround na pangako. ;Ang pagsasama-sama ng mga sample na pag-ulit sa pamamagitan ng pagbibigay ng malinaw, kumpletong mga detalye ay isang dokumentadong pingga.
  5. Magsimula sa isang umiiral na platform.Ang pagba-brand at mga pagbabago sa detalye sa isang napatunayang welded build skip pattern engineering at welding tooling development ganap.
  6. Mag-order sa off-season.Ang pag-load ng pabrika ay isang tunay na hadlang; ang parehong pagkakasunud-sunod na inilagay sa isang mas tahimik na mga iskedyul ng window nang mas maaga.
  7. Air freight, bilang emergency lang.Ang tapat na pag-frame: ;ang kargamento sa himpapawid ay maaaring mag-claw pabalik ng dalawa hanggang apat na linggo sa pagtatapos ngunit sa ilang beses ang halaga ng dagat, kaya ito ay gumagana bilang isang emergency lever sa halip na isang plano.
Ano ang hindi ma-compress.Ang welding, wall lamination at curing ay tumatagal ng ilang oras; ang pagmamadali sa kanila ay nagbubunga ng mga depekto na nabigo sa pag-inspeksyon at nagkakahalaga ng mas maraming oras kaysa kanilang nai-save. Ang pagsubok sa tubig ay nangangailangan ng tagal upang ipakita ang mabagal na pag-agos. Ang kargamento sa karagatan ay naayos ayon sa heograpiya. Ang isang supplier na sumasang-ayon sa anumang deadline nang hindi tinatalakay ang mga materyales, pag-apruba ng kulay at pag-load ng pabrika ay hindi nagpaplano - at ang isang iskedyul na napagkasunduan sa optimismo ay ang pinakakaraniwang ruta sa isang napalampas na panahon.


Pagpaplano Paatras: Isang Iskedyul na Trabaho

Magtrabaho mula sa petsa ng on-shelf, hindi sa purchase order. Ibawas, sa ganitong pagkakasunud-sunod:

Bumalik mula sa petsang nasa istante Payagan
Pagtanggap ng bodega, QC at listahan Mga araw hanggang isang linggo
Paghahatid sa loob ng bansa mula sa daungan Mga araw
Customs clearance Mga araw, variable
Pagbibiyahe sa karagatan Linggo, nakadepende sa ruta — magdagdag ng buffer
Pre-shipment inspection at anumang rework Hanggang isang linggo
Bultuhang produksyon 30–45 araw
Papasok na materyal (pinakamahabang lead item) Araw hanggang linggo; 30+ kung custom-dyed
Sampling at pag-apruba round 7–15 araw kasama ang mga rebisyon
Pagtutukoy at panipi 1–3 araw kung kumpleto
Buffer ng holiday Linggo kung ang iskedyul ay tumatawid sa Spring Festival

Para sa isang tag-init na mas malamig na hanay, ang arithmetic na ito ay karaniwang napupunta sa petsa ng pangako sa taglagas o unang bahagi ng taglamig. Ang isang brand na nagsisimula sa tagsibol para sa isang paglulunsad ng Hunyo ay nawala na ang season — at ang mga cooler ay pana-panahon, kaya ang mga kalakal na late dumating ay naghihintay ng isang taon sa halip na isang buwan. Ang mga komersyal na kahihinatnan ay sakop saPaano Magsimula ng Iyong Sariling Brand ng Cooler Backpack.

Huwag kalimutan ang muling pag-order.Kung mabenta ang unang run, ang kapalit ay aabutin ng parehong 30–45 araw at kargamento — kaya ang ibig sabihin ng pagbebenta sa kalagitnaan ng season ay darating ang restock pagkatapos ng season, maliban kung ang muling pag-order ay binalak sa orihinal na iskedyul. Magpasya sa iyong reorder trigger point bago dumating ang unang kargamento.


Sealock Lead Times

Sipi Mabilis sa isang kumpletong detalye
Sampling 7–15 araw; mas matagal para sa ground-up development habang ang mga pattern at welding tooling ay inengineered
Produksyon 30–45 araw pagkatapos ng sample at kumpirmasyon ng deposito
Mga tuntunin MOQ 300 pcs bawat disenyo; FOB Guangdong
Kakayahan In-house high-frequency welding lines at sewing lines — magkahiwalay na kwarto, parehong palapag; maraming build ang gumagamit ng pareho
Kalidad IQC / IPQC / OQC, AQL sampling, gold-sample sign-off, full water-immersion batch testing; Tinatanggap ang SGS o QIMA
Pinagmulan China o Vietnam sa parehong detalye
Mga Sertipikasyon ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Mga platform na nagpapaikli sa unang iskedyul — umiiral na welded build sa stock colorways, kaya walang pattern development at walang dye lot:

Imahe Modelo Bakit pinaikli nito ang iskedyul Link
28L airtight-zipper insulated backpack cooler SL-I274 28L Airtight-Zipper Backpack Cooler (SL-I274) Napatunayang 48-oras na selyadong build, apat na kulay ng stock Tingnan
Insulated soft cooler backpack with molded lid SL-E050B Insulated Cooler Backpack, molded lid (SL-E050B) Dalawang laki na ang nabuo — extension ng saklaw nang walang bagong tool Tingnan
Roll-top leakproof soft cooler SL-I288 Roll-Top Leakproof Soft Cooler (SL-I288) Mga kasalukuyang kulay kayumanggi/kulay abo; katangi-tanging walang custom na dye lot Tingnan
Insulated leakproof cooler backpack SL-I075A Insulated Leakproof Cooler Backpack (SL-I075A) Halaga ang platform sa tatlong kulay ng stock Tingnan

FAQ: Soft Cooler Lead Times

Q: Gaano katagal ang paggawa ng soft cooler?

A: Ang maramihang produksyon ay karaniwang 30–45 araw pagkatapos ng sample at pagkumpirma ng deposito, na may mga sample sa 7–15 araw bago. Ngunit mas mahaba ang order-to-warehouse — magdagdag ng detalye at quotation, materyal na papasok, sample na mga pagbabago, inspeksyon, kargamento sa karagatan at customs clearance. Dalawa hanggang tatlong buwan mula sa pag-apruba ay isang makatotohanang figure sa pagpaplano.

Q: Saan ba talaga nagmumula ang mga pagkaantala?

A: Kadalasan bago magsimula ang produksyon. Ang pagkakaroon ng materyal at mga pag-apruba ay ang karaniwang bottleneck, at ang mga pagkaantala sa tela ay ang pinakamahirap na bawiin dahil walang bagay sa ibaba ng agos na maaaring magsimula nang walang materyal sa cutting table - ang isang tagagawa ay nag-attribute ng 45–55% ng mga pagkaantala sa unang pagkakasunod-sunod sa pagkuha at pagtitina ng tela. Ang late color approval ay dumadaloy sa bawat susunod na yugto.

Q: Magkano ang idinaragdag ng custom na kulay?

A: Posibleng 30 araw o higit pa, dahil ang custom na pagtitina ay nagdadala ng sarili nitong lab dip approval cycle at dye lot lead time. Para sa isang unang order sa ilalim ng presyon ng oras, ang pagpili ng isang stock colorway ay ang nag-iisang pinaka-epektibong paraan upang maprotektahan ang iskedyul.

Q: Maaari ko bang pabilisin ang produksyon kung ako ay huli?

A: Sa loob lamang ng mga limitasyon. Ang kargamento sa himpapawid ay maaaring makabawi ng dalawa hanggang apat na linggo sa pagtatapos sa ilang beses sa halaga ng dagat, na ginagawa itong isang emergency lever sa halip na isang plano. Ang welding, wall lamination at water testing ay tumatagal ng ilang oras, at ang pagmamadali sa mga ito ay nagbubunga ng mga depekto na nabigo sa inspeksyon at nagkakahalaga ng mas maraming oras kaysa sa kanilang nai-save. Protektahan ang petsa sa pamamagitan ng pag-lock ng mga materyales at pag-apruba nang maaga, hindi sa pamamagitan ng pag-compress ng produksyon sa ibang pagkakataon.

T: Hanggang saan ako dapat mag-order ng hanay ng tag-init?

A: Magtrabaho nang pabalik mula sa petsa ng iyong on-shelf sa pamamagitan ng pagtanggap ng warehouse, paghahatid sa loob ng bansa, customs, transit sa karagatan, inspeksyon, 30–45 araw na produksyon, pagpasok ng materyal, sampling at mga pag-apruba — pagkatapos ay magdagdag ng holiday buffer kung lumampas ang iskedyul sa Spring Festival. Para sa karamihan ng mga tag-init na mas malamig na hanay na naglalagay ng pangako sa taglagas o unang bahagi ng taglamig.

Q: Ano ang gumagawa ng pinakamalaking pagkakaiba sa aking lead time?

A: Isang kumpletong detalye at isang stock colorway. Ang isang production-ready brief ay ginagawang isa hanggang tatlong araw na quotation ang isang dalawang linggong discovery loop, at inaalis ng stock color ang dye lot mula sa kritikal na landas. Pagkatapos nito: mabilis, pinagsama-samang feedback sa panahon ng sampling, at simula sa isang umiiral nang platform sa halip na bumuo ng bagong pattern.

Nagpaplano ng iskedyul?Gumagawa ang Sealock (YiFuLong Outdoor Gear Co., Ltd.) ng mga welded at sewn soft cooler sa China at Vietnam, na nagbabanggit ng 7–15 araw na sampling at 30–45 araw na produksyon. Ipadala ang iyong on-shelf na petsa at gagawin ng team ang kalendaryo pabalik sa iyo — at sabihin nang malinaw kung hindi ito akma.

Email:info@sealock.com.hk |  Telepono: +86-13632981825  | I-browse ang hanay ng soft cooler

Ang mga benchmark at mga istatistika ng pagkaantala na binanggit dito ay nagpapakita ng mga mapagkukunan ng paggawa ng damit at soft-goods na available sa publiko simula sa kalagitnaan ng 2026 at nag-iiba ayon sa pabrika, produkto, materyales at panahon. Mga timing ng kargamento sa partikular na pagbabago sa mga kundisyon sa pagruruta. Kumpirmahin ang kasalukuyang mga oras ng lead at kapasidad sa iyong supplier bago gumawa sa isang petsa ng paglulunsad.
